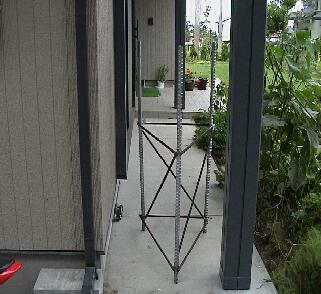

|
|
基礎工事を始めるために、基礎アンカーを先に送ってもらいました。
華奢に見えますが、結構がっちりしていて、重いです。 |
|
|
|
|
|
パワーショベルで穴掘りです。
1m四方、深さ1m60cmの穴が1時間足らずで出来ました。
山なので、岩盤に当たることをおそれたのですが、この場所は大丈夫でした。
あと5mくらい西へ移動すると、この深さだと岩盤に当たります。
基礎工事は、かみさんのいとこが電設屋さんなので、そちらにお願いしました。 |
|
|
|
|
|
|
|
|
|
垂直をとりました。
オレンジ色の管は、ACを家の壁から引っ張ってくるためのコードを入れる管です。 |
|
|
|
|
|
コンクリートミキサー車から直接流し込むことが出来なかったため、一輪車(ねこ?)を使って、コンクリートを運びました。 |
|
|
|
|
|
コンクリートを流し終わり、ほぼ完成です。
このあと、もう一度垂直を取り直しました。 |
|
|
|
|
|
すっかり乾きました。
芝生も丁寧に埋め戻してくれました。 |
|
|
|
|
|

電動タワーなので、モーターへいく電気の配線工事もしました。

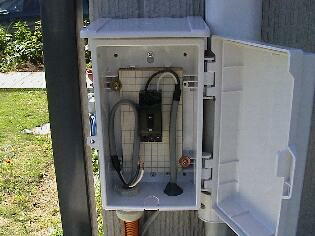

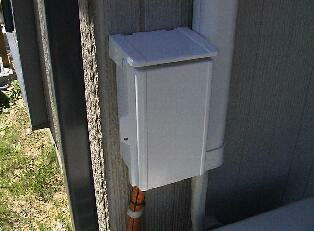

門灯の電気を引っ張り出したところに、ブレーカーを付け、分電しました。
まだ2次側は配線してありません。
|
|
|
|
|
|

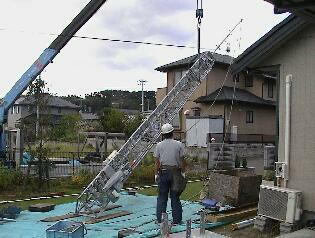

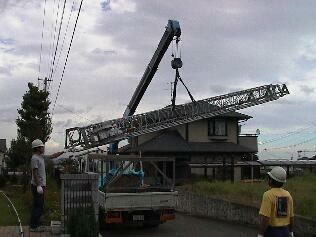

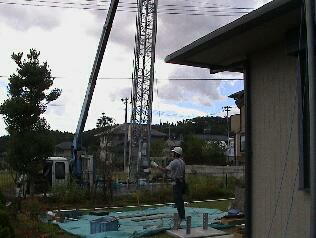

いよいよタワーが到着しました。

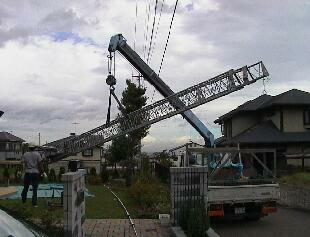

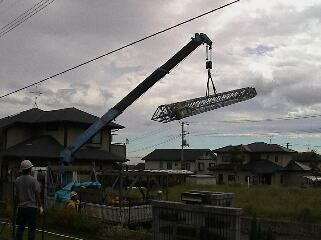

タワーをトラックから庭に移します。
工事をしてくれたのは、FTIの阿部さん、町田さんです。 |
|
|
|
|
|

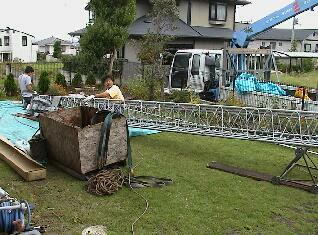

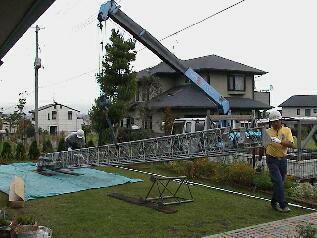

庭にシートを敷き、タワーの切れ端の上にタワーを載せます。 |
|
|
|
|
|

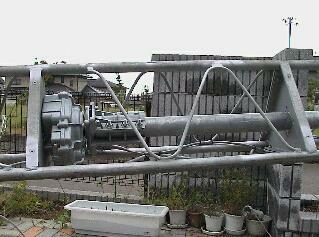

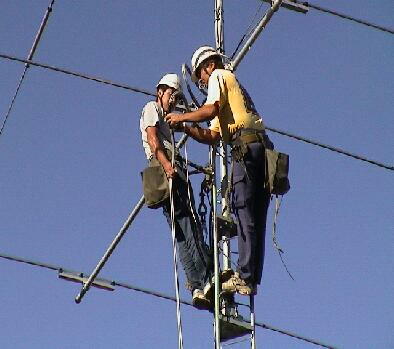

ローテーターとマストベアリング、ケーブルの処理です。
この部分は、予想もつきませんでした。
初めてやる人にはつらいかも知れません。
ローテーターはRC5A−2/Tという特注品でなければだめでした。
コントロールケーブルが直接ローテーターにつくタイプです。
ふつうの市販品より2,3千円高いだけですが、知っているのと知らないのでは大違いです。 |
|
|
|
|
|

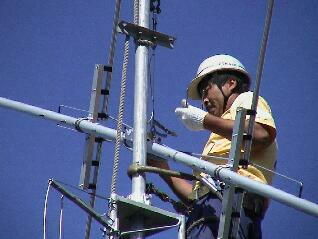

ローテーターを取り付けた後、いよいよタワーを起こします。
ネジで締めるまで、15分くらいしか、かからなかっとように思います。
思わず見とれていたので、時計を見るのを忘れました。 |
|
|
|
|
|
垂直をだしました。
基礎は垂直なのですが、メッキの加減でばらつきがでることがあるそうです。
それで、さいごの最後にまた垂直を出しました。 |
|
|
|
|
|

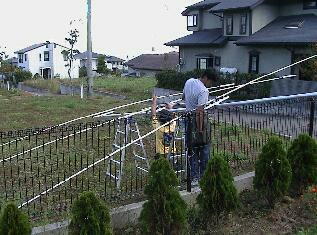

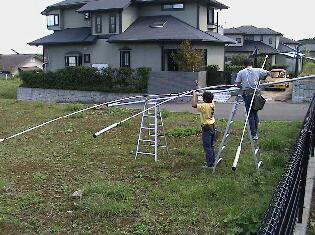

14,21MHzの4エレディアルバンダーの組み立てです。 |
|
|
|
|
|

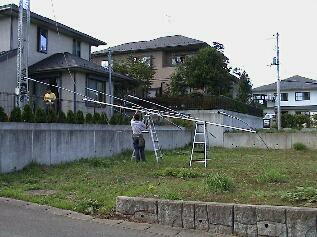

エレメントがマストに引っかからないように、うまいこと移動しながらディアルバンダーを固定しました。 |
|
|
|
|
|

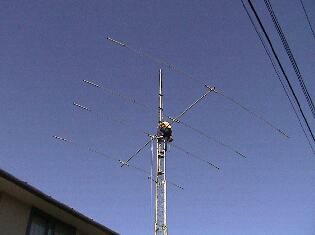

ディアルバンダーのあとにRDPを取り付けました。

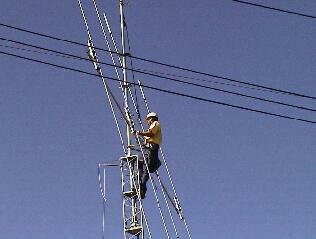

それからいよいよ向きあわせです。
方位磁針を見て、北を確認しました。 |
|
|
|
|
|
同軸ケーブル、ローテーターケーブルを固定しています。
RDPは、一番最初この向きでした。
次に45度ずらし、次にディアルバンダーのエレメントと平行にしました。
18MHzのSWRが一番落ちたのが平行パターンなので、現在は写真と90度違う方向をRDPが向いています。 |
|
|
|
|
|

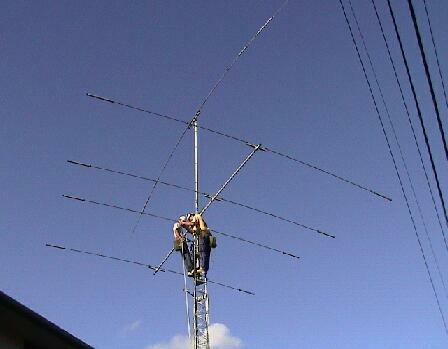

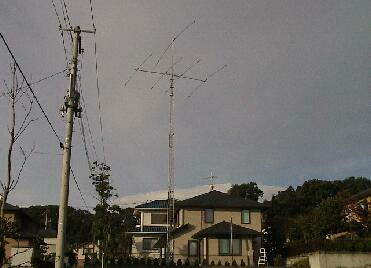

タワートップのロータリーダイポールが20.5mh。
その下の4エレ位相給電ビームが17mhです。 |
|
|
